Vulcan Energy informa buena productividad del primer pozo perforado para el proyecto Lionheart en Alemania
Vulcan Energy reportan buenos números de productividad del primer pozo perforado para el proyecto Lionheart, en línea con los supuestos de desarrollo del campo.
Vulcan Energy ha reportado un excelente rendimiento en las pruebas de flujo de producción del pozo desviado LSC-1b, el primer pozo de producción perforado para la Fase Uno del proyecto Lionheart en el valle del Alto Rin, Alemania.
Con base en las pruebas del pozo, Vulcan Energy reporta valores de índice de productividad (IP) en el rango de 2,1 a 2,5 L/s/bar. Con una reducción operativa planificada de 50 bares, esto corresponde a caudales de 105 a 125 L/s. Esto concuerda con el plan de desarrollo de la Fase Uno de Lionheart de la compañía, que se basa en una producción promedio del pozo de 84 a 94 L/s.
También se confirmó que otros parámetros, como la temperatura, la permeabilidad de la matriz y la ley de litio, cumplen o superan las expectativas del plan de desarrollo.
Los resultados positivos brindan mayor confianza a medida que continúan las obras de construcción y ejecución, tras obtenerse la financiación completa del proyecto en diciembre de 2025. Una vez finalizada, la instalación integrada de litio y energía renovable producirá 24.000 toneladas de hidróxido de litio monohidratado al año, con un coproducto de 275 GWh de energía renovable y 560 GWh de calor durante una vida útil estimada de 30 años.
Se espera que la primera producción comercial de litio del desarrollo de la Fase Uno se realice en 2028.

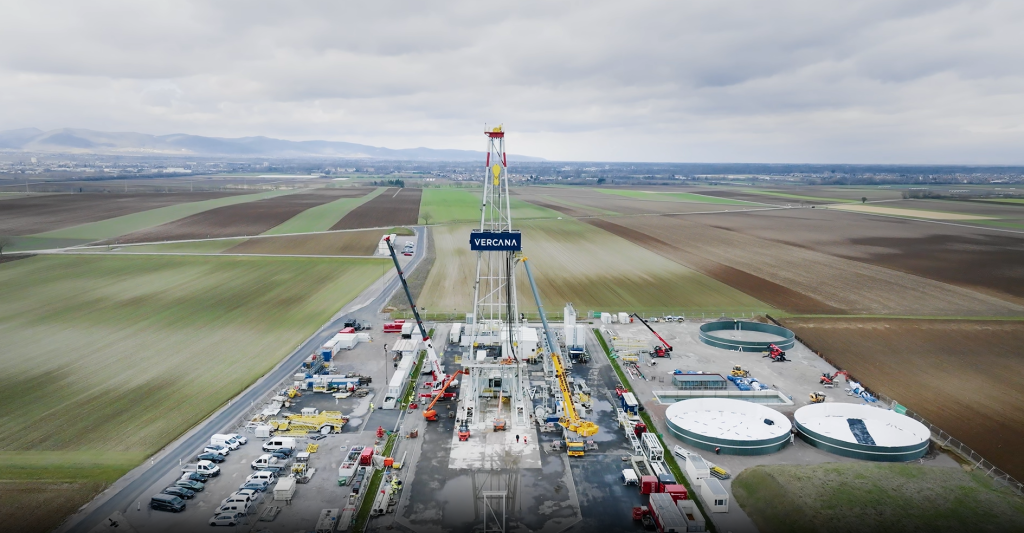

Vercana, filial de perforación de Vulcan Energy, continuará las operaciones de perforación de acuerdo con el plan de desarrollo de la Fase Uno. Se desplegará una segunda plataforma en el segundo semestre de 2026. El Plan de Desarrollo del Campo contempla la adición de 24 pozos de producción y reinyección para respaldar el proyecto integrado de energía geotérmica y litio.
“Tras haber confirmado o superado las expectativas de calidad del yacimiento en términos de permeabilidad, grado de litio, temperatura y respuesta a la presión, es gratificante ver estos exitosos resultados de las pruebas de producción de LSC-1b, ejecutadas de forma segura, eficiente y dentro del presupuesto por nuestros equipos internos”, declaró Cris Moreno, Director General y CEO de Vulcan Energy.
“Estos resultados reducen aún más el riesgo de la entrega y construcción de la Fase Uno de Lionheart, que está en marcha tras la Decisión Final de Inversión positiva de diciembre de 2025 y, una vez que esté plenamente operativa en 2028, abastecerá a Europa con litio sostenible y de bajo coste para la producción de baterías y vehículos eléctricos, con coproducción de calor y energía renovables”.
Fuente de referencia vía nuestra plataforma global ThinkGeoEnergy / Vulcan Energy via ASX disclosure
