Noticias

Proyecto geotérmico de Holzkirchen comenzará a construirse en la primavera de 2018

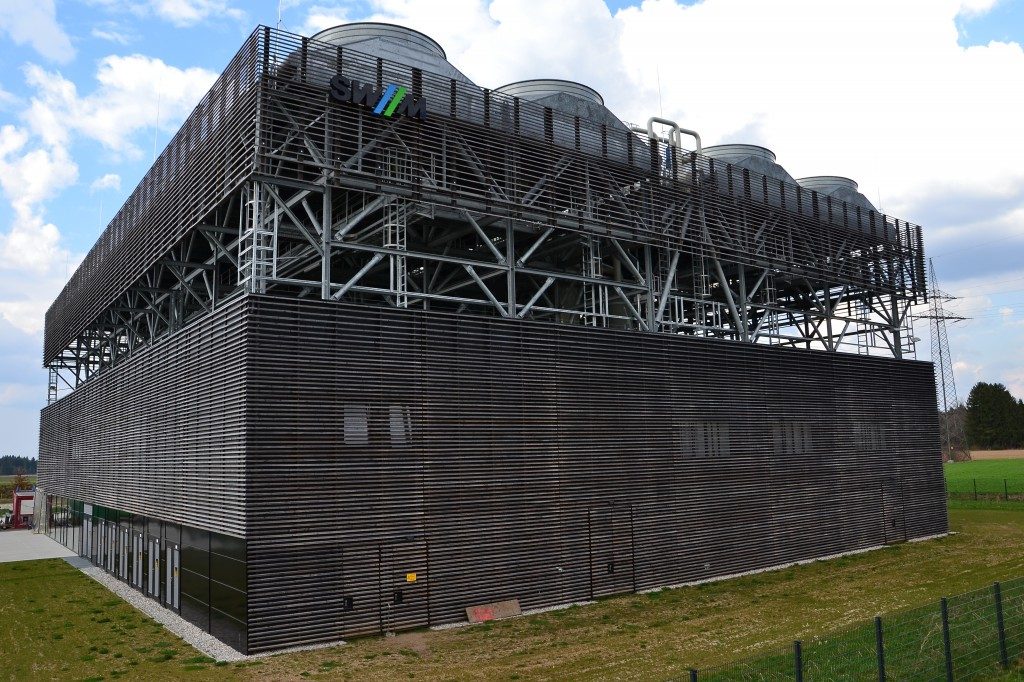

Another geothermal plant by Turboden in Sauerlach, Bavaria, Germany (source: Turboden)
carlos Jorquera 23 Jan 2018

La combinación de calor geotérmico y generación de electricidad en Holzkirchen, en Alemania, se espera el inicio de la construcción esta primavera con fecha esperada de inicio de operación el primer cuarto de 2019.

El proyecto de energía geotérmica y calefacción en Holzkirchen en Baviera/Alemania ha dado un importante paso adelante. En una decisión del consejo municipal, se aprobó una solicitud de construcción para la planta y ahora se puede programar la construcción para comenzar en la primavera de este año. Se espera que la electricidad generada de la planta ingrese a la red después de 12 meses desde el inicio de la construcción.

Hay una cierta prisa, ya que el proyecto podría beneficiarse de las tarifas de alimentación existentes durante un año si pudiera comenzar a funcionar en el primer trimestre de 2019.

La construcción de la planta de calefacción urbana, que incluye la sala de almacenamiento y las tuberías de agua, comenzó en septiembre de 2017 y el techo ya está en su lugar.

Los intercambios de calor se establecerán en el verano de este año, mientras que la parte que hace que el proyecto sea financieramente tan atractivo, la planta de energía se construirá inmediatamente después.

En esta segunda fase de construcción, se deben instalar varios elementos: condensadores de aire (alrededor de 81.50 por 15.70 metros con una altura de pared de 14.50 metros), equipo de distribución (alrededor de 40 por diez metros con una altura de pared de diez metros) y the power house (casi 40 por 27 metros, 9.30 metros de altura).

El cliente es Geothermie Holzkirchen GmbH, una empresa propiedad del municipio. La construcción podría comenzar tan temprano como esta primavera. La central eléctrica será construida por el proveedor italiano de ORC Turboden que ganó una licitación para el proyecto el año pasado.

Las temperaturas inesperadamente altas, de 150 grados centígrados, también han aumentado el rendimiento esperado del proyecto en Holzkirchen, aunque la cantidad de carga en lugar de los 65 litros esperados solo llega a alrededor de 55 litros por segundo. Como resultado, la producción térmica aumenta de los 20,7 a los 24,5 megavatios esperados y la potencia eléctrica de la central eléctrica de 2,8 a 3,4 MW. El proyecto se calcula con ingresos anuales de EUR 6 millones (o alrededor de $ 73 millones).

Esta primavera, la construcción de la tubería principal para la calefacción urbana debe comenzar. Si todo va según lo previsto, el calor de los 5.000 metros de profundidad debería fluir a los hogares a fines de este año.

Fuente: Merkur.de  // ThinkGeoEnergy
